时间:2023-07-10 10:41:43
来源: 四川东方物流集团有限公司
阅读:79
2023年6月28日,随着最后一片191型叶片顺利卸车,由四川东方物流集团有限公司承运的云南巨龙梁大唐100MW风电项目顺利结束。该项目共15套191/6.7MW风电机组,叶片长度达到了94米,项目自2022年9月启动,历时10个月完成所有风电设备的道路改造及运输任务。

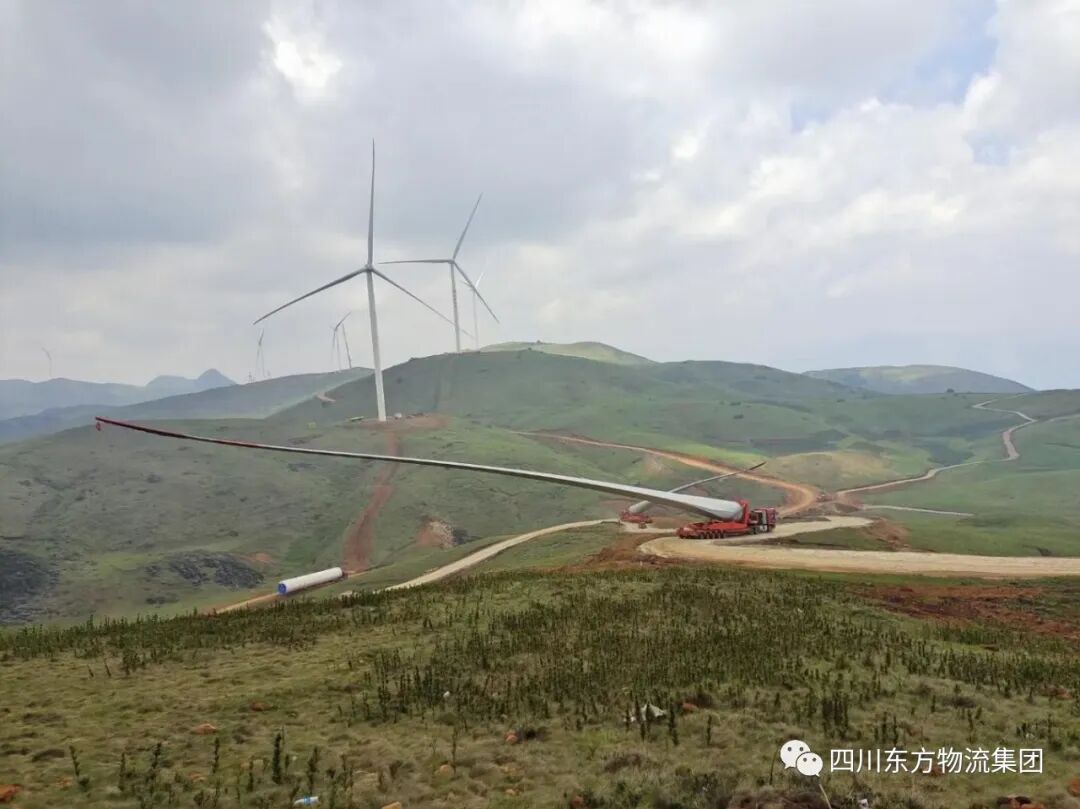

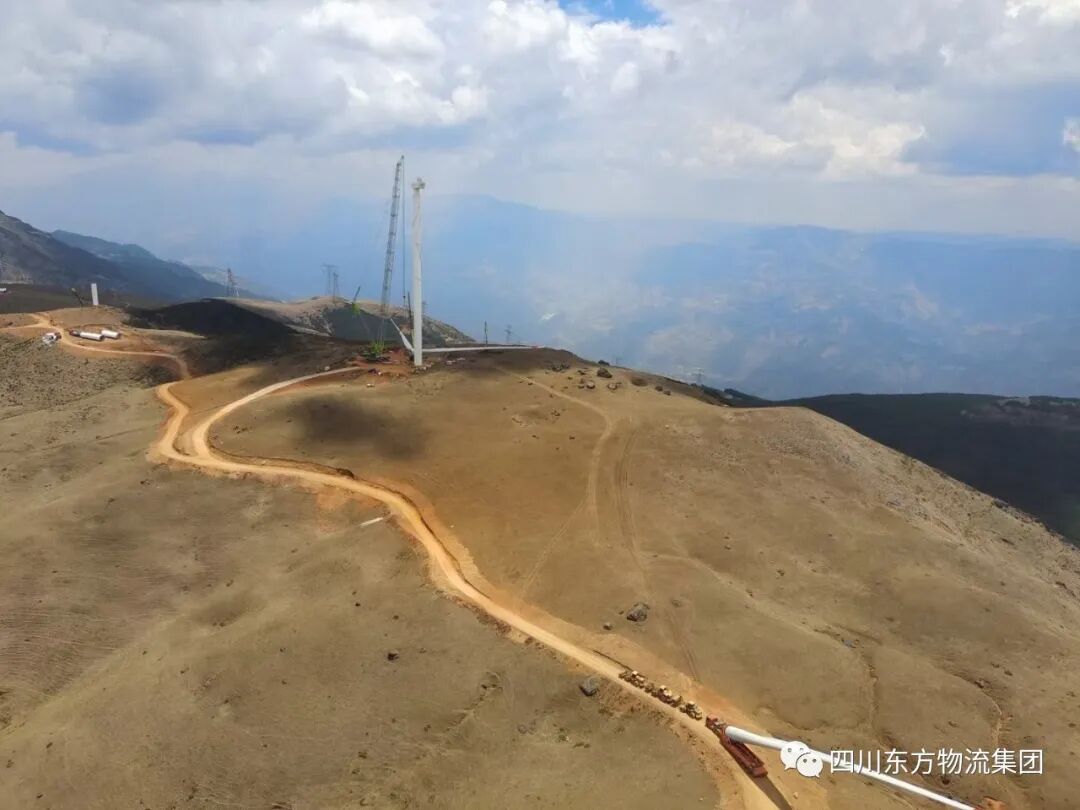

在该项目实施过程中,东方物流遇到重重困难: 一是项目所在地自然条件较差,项目位于云南高海拔山脉,15个机位所在地均超过了海拔3000米,全年风速较大,具备运输条件的时间较短,且项目倒运距离平均达到70公里,道路条件较差,项目运输难度非常大;二是项目地处云南省寻甸回族彝族自治县,项目倒运要经过多个少数民族村庄,需要做好当地居民的沟通协调工作;三是项目全部是6.7MW机组,主机和叶片运输难度很大,特别是叶片长度长且重量重;四是该项目业主要求较高,对运输规范和到货时间有严格要求。
在困难面前,东方物流积极应对,想尽各种办法解决困难,并调派精兵强将参与到该项目,最高峰的时候一共调派了四套国内最先进的191叶片倒运车同时参与到该项目。通过不懈努力,最终保证了业主“630”的交付发电计划,圆满完成了运输任务!

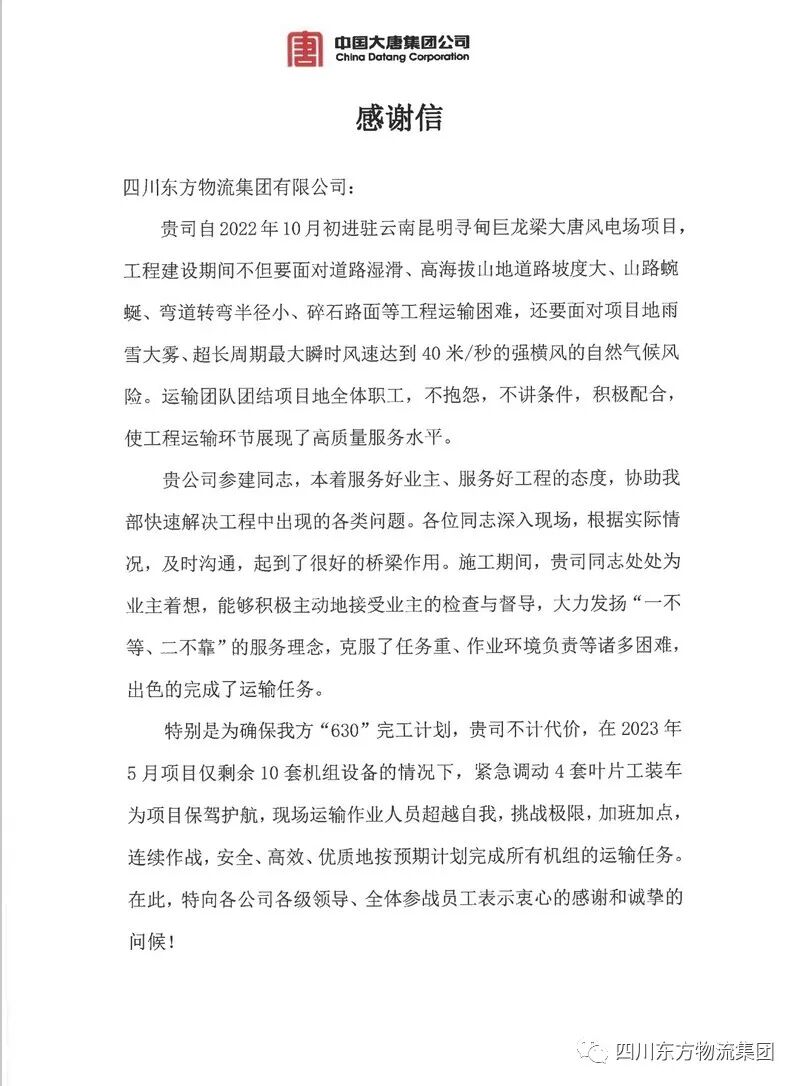

通过该项目的成功运作,东方物流得到了项目业主和供货方金风科技的高度评价,项目结束后,项目业主发来感谢信表示感谢,以表彰东方物流在该项目运输过程中的卓越表现!
